Injection Method

에폭시산업은 지속적인 혁신을 통해 우리의 삶을 더 풍요롭고 편리하게 바꾸어 나가겠습니다.

패카 주입공법

콘크리트 구조물의 지수 및 균열 유지보수에 필수 요소인 고압주입용 패카는 내구성과 저점도 수지에도 역류방지 기능이 탁월하며,
패카 설치 및 마감작업이 용이하도록 설계되어 있습니다.

패카의 구성도

패카의 종류

Mechanical injection packer
6φ-45mm
Mechanical injection packer
8φ-55mm & 100mm
Mechanical injection packer
10φ-60mm A Type
Mechanical injection packer
10φ-60mm B Type
Mechanical injection packer
10φ-100mm
Mechanical injection packer
10φ-150mm & 200mm & 250mm
Mechanical injection packer
13φ-70mm & 14φ-70mm
Mechanical injection packer
13φ-92mm & 14φ-92mm
Mechanical injection packer
13φ-120mm & 14φ-120mm

시공 및 주의사항

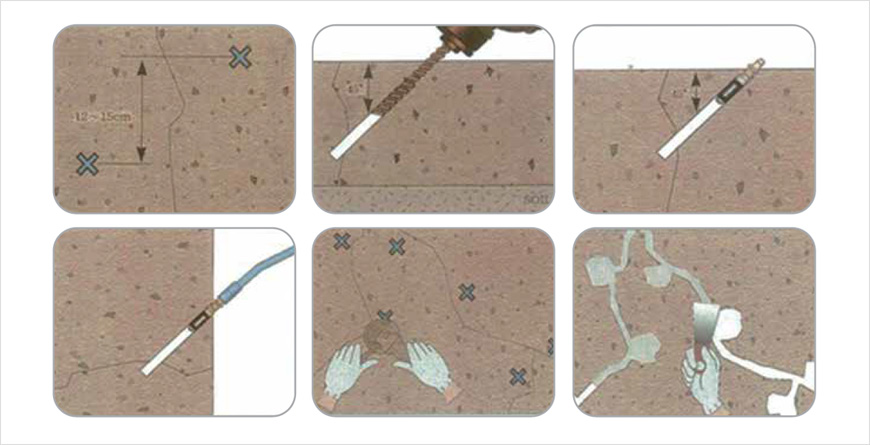

1. 시공면 청소 및 HOLE 작업
  • 망치, 와이어브로쉬, 그라인더 등을 사용하여 시공할 면을 깨끗이 청소한다.
  • 콘트리트 두께가 10cm 이하인 경우 균열부에 직접 HOLE을 뚫는다.
  • 콘크리트 두께가 10cm ~ 50cm 인 경우 균열부로부터 콘크리트 두께의 1/5정도 떨어진 거리에서 45˚ 각도로 균열부를 관통할 수 있다.
  • 콘크리트 두께가 50cm 이상인 경우 균열부에서 20cm ~ 30cm 떨어진 위치에서 45˚ 각도로 균열부위를 관통할 수 있다.
  • 정해진 간격으로 HOLE을 뚫는다. (평균 1m 5~6개 정도 천공함 10∮ 천공드릴 사용)
2. PACKER 설치
  • 고무 슬리브가 HOLE에 완전히 묻히도록 패카를 설치한다.
  • 소켓렌치를 이용하여 완전히 조여준다. (너무 세게 조여주면 패카가 파손될 위험이 있음)
3. INJECTION
  • 우레탄 지수제(EU-30F, EU-40)를 주입용 기계를 이용하여 주입한다.
  • 초기 PUMPING 압력은 40 ~ 50kg/㎠ 정도를 유지하고 균열부로 지수제가 흘러나올 때까지 서서히 압력을 증가시킨다.
    (200~250kg/㎠ 까지)
  • 균열부에는 초기엔 물이 나오고 다음에는 지수 발포제가 폼이 형성되어 흘러나온다.
  • 지수제를 주입하고 나서 재차 습식 주입제 (E-008)를 주입한다.
4. PACKER 제거
  • 24시간 정도 경과 후 패카를 제거한다. 만약 젖은 균열 부위가 남아있으면 다시 발포지수제를 주입한다.
5. HOLE 막기
  • 급결지수제 (E-WP202)나 습식씰링제(E-005)로 패카가 제거된 HOLE을 막는다.
6. 마감작업
  • 균열 부위에 묻어있는 지수제를 제거한다.
  • 페인트 마감시는 원코트로 마감 후 도장을 실시한다. (페인트 황변방지)
